中央吊頂新風系統作為全屋整配的系統,每一個環節都要用心安裝,才不會影響后續使用效果。
今天小編就給大家介紹下中央吊頂新風定位、安裝、驗收標準,希望能給安裝新風系統的家庭帶來一些好的幫助。

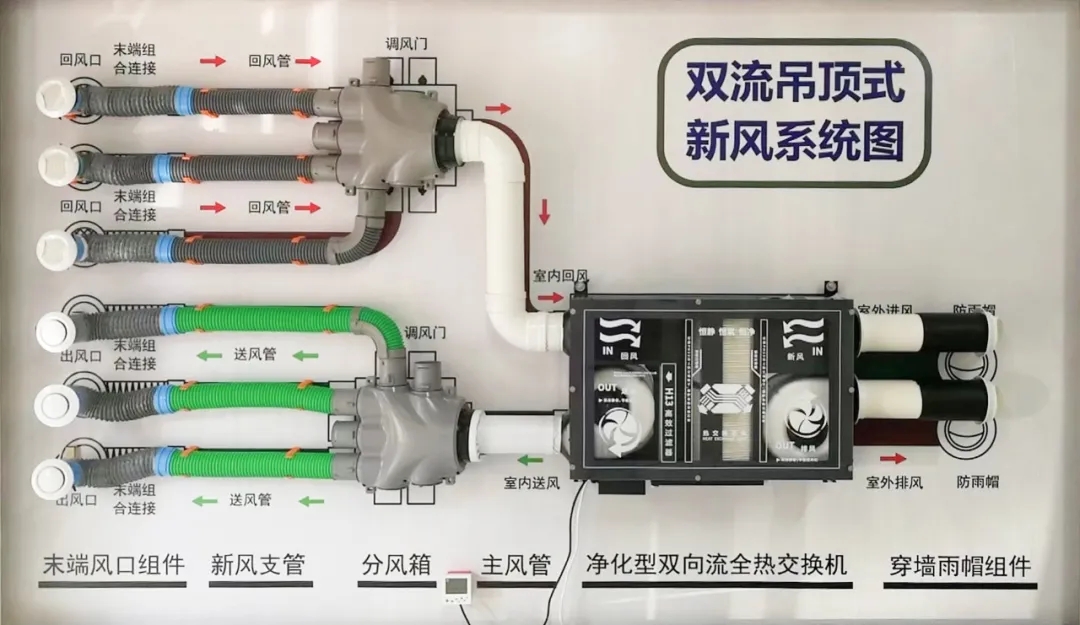

![](/uploads/allimg/201113/1-2011131H03D94.jpg)
1主機安裝要求
①根據新風系統主機的外形尺寸,選取相應的吊裝螺桿,且需要作防銹、防震工藝處理;
②安裝主機時切記水平安裝于房屋頂面,最大程度靠近連接吸風口的空間;
③固定主機與吊裝螺桿時 ,中間采用橡膠防震塊作避震處理。校準通風主機固定框架水平,無扭曲。
注:切勿安裝在會產生腐蝕性氣體,諸如酸堿有機溶劑及可燃性氣體或可燃性氣體有可能泄露的地方。
④在通風主機安裝位置附近一定要有足夠的空間,以便于維修和保養;家用型新風主機安裝在吊頂內時,其附近需要留有450×450mm的檢修口,檢修口預留位置需要便于檢修,沒有任何遮擋;
⑤根據通風主機的電機功率、電壓,進行電源線的配置。電源需要獨立供給,接線要正確、堅固,并有良好接地;電源線應絕緣良好,不得裸露在外面;通風主機應有獨立的控制裝置;
⑥風管采用UPVC管,采用軟管連接的風口時,其軟管長度最好不超過35cm。
⑦排風管采用軟管其長度不得超過5M,超過5M宜采用UPVC風管。
2通風管道安裝要求
①管道的走向、管徑以及風口的安裝位置應符合設計圖紙的要求。
②管材的切割口應光潔、無毛刺。管材和管件的連接處應鉚牢或粘接牢固,無殘余膠水留在管材或管件上。
③管路的安裝應做到橫平、豎直。管材內徑清潔無雜物。
④UPVC管路應采用支吊架進行固定。如采用抱箍,則其內面應緊貼管外壁。支架與管道應固定穩固,無松動。
⑤所有管路經過的墻孔,一律采用機械打孔機開孔,嚴禁未經同意擅自改變孔徑與位置。
⑥風管支、吊架的間距,如無設計要求符合下列規定:
1)水平方向的管道,管徑在Φ75~125mm,以1.2m距離1個固定點來計算,作管道固定。管徑在Φ160~250mm,以1.6m距離1個固定點來計算作管道固定。>Φ250mm管徑,以2m距離1個固定點來計算作管道固定。彎頭、束接、三通連接處二端200mm內各 有一個固定點。
2)垂直方向的管道,管徑Φ200~250mm,以3m距離1個固定點來計算作管道固定。>Φ250mm管徑以2m1個固定點來計算作管道固定。彎頭、束接、三通連接處二端200mm內各有一個固定點。
⑦可伸縮性金屬或非金屬軟風管的長度不宜超過5米,并不得有死彎及塌凹。
⑧風口與風管的連接應嚴密、牢固;邊框與建筑飾面貼實,外表面平整不變形。同一空間,房間內的風口的安裝高度應一致,排列應整齊。
3通風口安裝要求
①進風裝置四周必須采用發泡劑填充密封,并做好防水處理。
②排風口安裝時,選擇距主機較近并可以與室外相通處開孔,穿墻孔規格為Φ130㎜。安裝墻體過橋(L350㎜)并打泡沫劑進行密封,墻體過橋應與外墻面平齊。防雨型排風口與墻體過橋的連接處采用PEF膠帶做中間過渡,排風口安裝應正確、平整、嚴密、美觀。
③廚房間的吸風口位置應遠離灶臺;
④進風裝置應設在室外空氣較潔凈的地點;
⑤管路材料采用UPVC管與復合軟管相結合的施工方法,適用于通風主機。
新風系統驗收規范
1、新風管道施工完畢后,應對所有管道作自檢工作。
2、自檢合格后,填寫“隱蔽工程驗收單”,報請監理驗收。
3、通風主機試機前,應對供電電壓進行測試,供電電壓應符合設備運行要求。電壓值波動控制在±5%。
4、管路系統和主機測試結束后,填寫好“工程竣工驗收報驗單”和與工程配套的相關產品資料,報請監理驗收。監理驗收合格后,工程施工正式結束。
